广州发电厂发生坍塌事故,工程进度已整体停滞

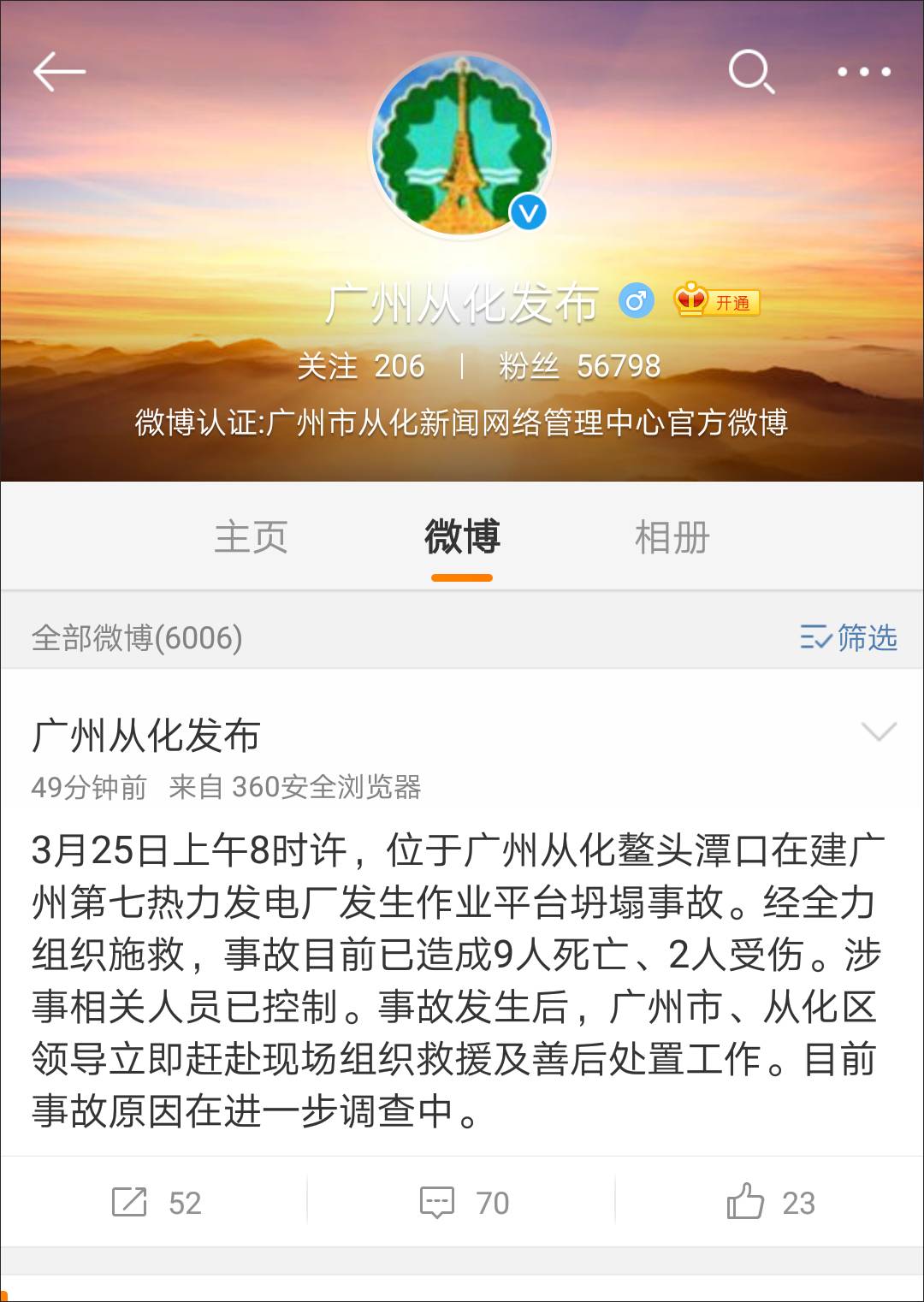

3月25日上午8时许,位于广州市从化区鳌头镇潭口村、在建的广州第七热力发电厂发生作业平台坍塌事故,受到社会广泛关注。


事故发生后,,要求抓紧指导配合有关方面全力做好救援救治、事故处理和善后等工作。,部长陈政高、副部长易军在第一时间听取了汇报并作出指示。


督查组听取了广东省、广州市住房城乡建设主管部门及从化区政府、区住房和建设局关于事故有关情况的汇报,并赴事故现场开展调查工作。


针对事故发生原因,广州市从化区安监局副局长李炽彬接受媒体采访时说,当日发生的热电厂坍塌事故原因系施工作业平台简易所致。


3月27日,,通报广州“3.25”高处作业平台坍塌事故有关情况。事故项目从化固体废弃物综合处理中心(广州市第七资源热力电厂),建筑面积29928平方米,主要采用钢筋混凝土及钢屋面结构。


权威媒体报道,经初步调查分析,施工单位未编制高处作业平台专项方案,作业平台结构不合理,整体稳定性差,施工过程中局部荷载过大引起平台失稳坍塌。。广东省住房城乡建设厅也已于事故当天下发紧急通知,在全省全面开展建筑施工安全隐患大排查,严厉打击安全生产违法违规行为。


作为广州破解“垃圾围城”诸多举措的一部分,广州第七热力发电厂是一座垃圾焚烧发电厂。总投资为82394万元,占地面积达196.73亩。


招标公告显示:按照规划,这一垃圾焚烧发电厂未来每日将处理生活垃圾1000吨,餐厨垃圾100吨。设计单位为广东省建筑设计研究院,施工单位为广州市市政集团有限公司和中国能源建设集团广东电力工程局有限公司。


中国能建集团广东电力工程局网站信息显示,2016年12月28日上午10点,由该工程局安装分公司负责安装的广州市第七资源热力电厂1号锅炉点火烘炉成功,它标志着该电厂1号锅炉主体安装完成,进入整体调试阶段。


投资该热电厂的广州环投从化环保能源有限公司副总指挥鲁克华介绍,该热电厂于2016年3月开工,预计今年5月完工并投入使用,目前项目工程进入收尾阶段。


另据《每日经济新闻》报道,作为本次安装工程的总承包单位——中国能源建设集团广东电力工程局有限公司,也受到本次坍塌事故的影响,相关项目进程停滞。


多位曾参与发电厂建设的广电工程局工作人员表示,本次事故属于土建方面的问题,而非安装方面。广电工程局在本次工程中,是进行发电厂的设备安装,主要是锅炉、汽机等设备。


目前,广州第七热力发电厂的工程进度,已整体停滞。
